冬天地暖安裝小攻略

房屋是給人一年四季都居住的地方,因此裝修時需考慮到不同季節的特點。如夏季要降溫,冬季要取暖。現在炎熱的夏天已經過去,氣溫逐漸降低。正在裝修的業主們可不能忽視了冬季采暖這一問題,需提前規劃。

冬天地暖安裝小攻略

隨著新的采暖方式和產品不斷出現,北方冬天吃冰棍,南方冬天基本靠抖的情形已經一去不復還。其中地暖就是一種非常適合南方,能夠實現以家庭為單位的分戶式整體采暖的方式。

Part1:水地暖vs電地暖 地暖方式選擇

以往冬季來臨,北方常采用暖氣片取暖,而南方則通過烤爐等取暖。隨著工藝技術的進步,地暖這一采暖方式逐漸受到人們的歡迎。地暖是什麼呢?有哪些方式?下面一起來了解一下地暖的基本知識。

一、地暖介紹

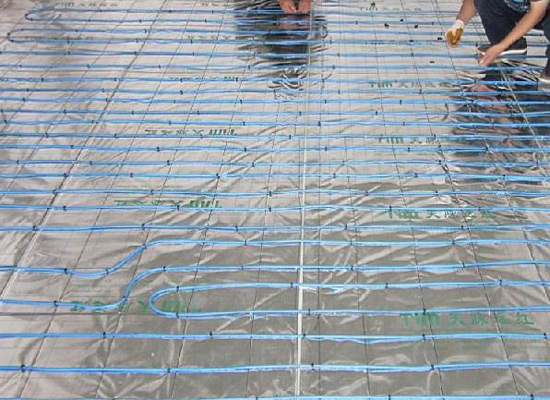

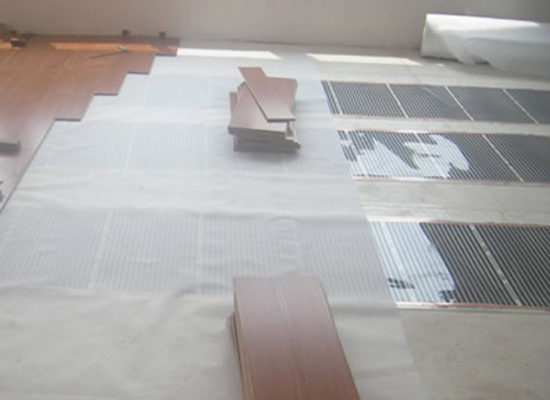

水地暖vs電地暖 地暖方式選擇

地暖是以整個地面為散熱器,通過地面輻射層中的熱媒,均勻加熱整個地面,利用地面自身的蓄熱和熱量向上輻射的規律由下至上進行傳導,來達到取暖的目的。

二、地暖分類

1、水地暖

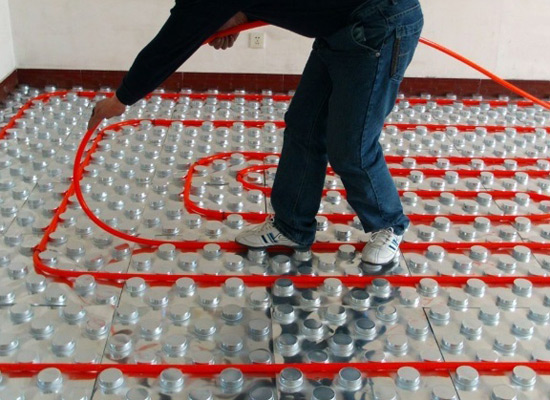

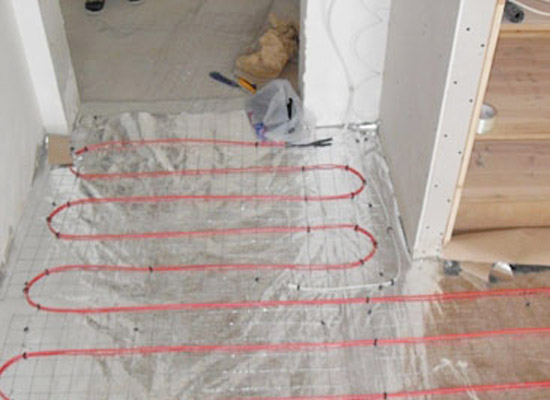

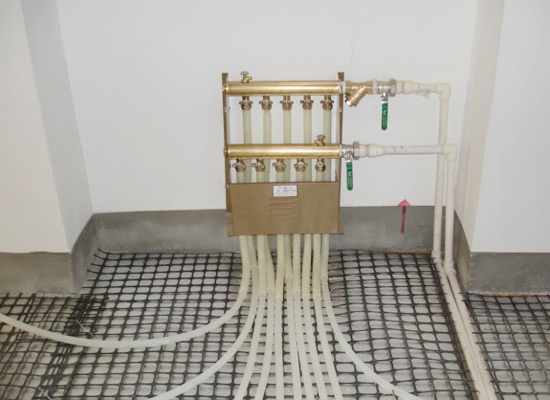

水地暖vs電地暖 地暖方式選擇

是以溫度不高於60℃的熱水埋置於地面以下填充層中的加熱管內循環流動,加熱整個地板,通過地面以輻射和對流的熱傳遞方式向室內供熱的一種供暖方式。

2、電地暖

水地暖vs電地暖 地暖方式選擇

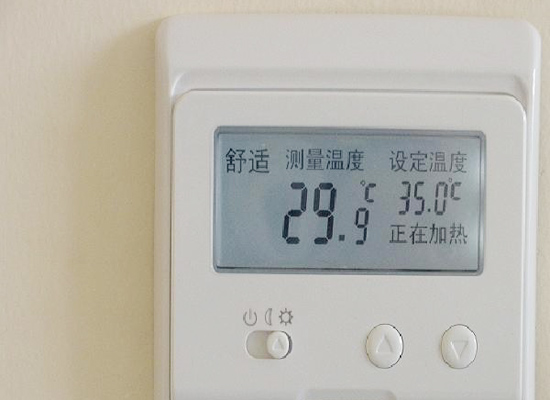

是將外表面允許工作溫度上限為65℃的發熱電纜埋設在地板中,以發熱電纜為熱源加熱地板,以溫控器控制室溫或地板溫度,實現地面輻射供暖的供暖方式。

三、地暖特點

1、采暖范圍

水地暖:水暧管路必須連續,因此適用於大面積連續區域使用。

電地暖:采用電地暖,只要該房屋能正常使用空調,則電路能承受電暧功率,否則要慎重考慮,以免負荷過大。電地暖安裝相對水地暖靈活,能夠分區域安裝。

2、升溫速度

水地暖:水暧一般情況下,采暧季第一次啟動時,升溫在六個小時以上,二次啟動在1.5小時以上,如果大面積采暧,或樓層較多時,如未使用泵,或者高溫混水的用戶,時間還要延長,鍋爐功率較小時,時間也要相應延長,但是鍋爐功率過高,能耗增加。

電地暧:有多種產品樣式,除了電纜升溫速度較慢外,其它類型的升溫都比較快,一般在1個小時以內,部分可在半小時內升溫。相較於水暖升溫速度較快。

3、投入費用

地暖投入費用 電地暖水地暖 初裝費用電地暖在鋪設完地面部分後,只需要連接上電源即可,安裝費用較低水地暖則還必須使用鍋爐,初裝費相對較高 運行費用電地暖由於可以根據需要隨時開啟關閉,如果是在南方,采暧面積較小,電地暖運行費用反而較水地暖低水地暖運行費用較低 維護費用電地暖中除了溫控容易損壞,要更換外,其它基本無維護水地暧維護費用則較高,分集水器,管件,閥門,溫控都是易損件,而且管道中水垢需要定時清理

4、使用壽命

水地暖:水地暖是很多材料的集合,如:鍋爐,管材,分集水器,閥門,溫控等,其中合格的PE-RT管材的壽命一般是50年,而其它的產品,如鍋爐,分集水器,閥門,溫控等,由於品牌眾多,質量不一,一般在十年左右都有進行更換。

電地暖:電地暖有電熱電纜、電熱膜等多種形式,就電熱電纜來講,在實際使用中,一般的有效壽命為30年。

5、安全性

水地暖:水地暧下面是水管,一般來說地面盤管是無接頭,不會存在漏水的隱患。

電地暖:一般來說也不會漏電,而且現在每家每戶都有漏電保護,並且整幢樓也有總的漏電保護,安全性能好,不會有危險。

電暖水暖有著很大的區別,無論從性能還是壽命還是使用上都有各自的不同。業主需要根據自家的所處的地方、房屋面積大小、經濟情況等等綜合決定選擇哪種地暖方式。

小編總結:不同的采暖方式具有不同的特點,都各有所長和所缺。整體看來,似乎不好取捨,但是每個消費者的關注點和喜好有所不同,因此在選購時,完全可以根據當地的實際情況以及自己的需求選擇到最恰當的采暖方式。

Part3:重施工 水地暖施工方法和注意事項

水地暖施工的一般步驟為,埋套管→留孔洞→地下排水管道安裝→管道安裝→管道間水暖管道安裝→各系統水壓試驗和通水沖洗試驗→竣工。

地暖施工

1、埋套管和予留孔洞

依主體形象,先地下後地上,先隱蔽後明設,先做主干管後做分支管。與各專業穿插施工,相互配合。依據主體、施工形象安排專人予留各種孔洞。

2、排水管道埋設

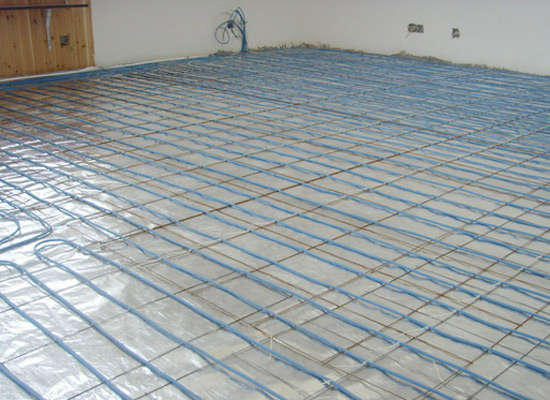

提前備戰取暖季 地暖選擇安裝全攻略

管道鋪設前應首先讓放線工,按圖紙給定的坐標,確定好管道的鋪設位置,然後開挖在挖到接近管底標高時應及時測量,嚴禁溝底深度超過標高,超過時,應進行夯實,並找好坡度。

3、直埋管道安裝

為使管道安裝後任合設計及質量要求,安裝時應先用小白線拉好,使管道有一定的坡度,接口對好,不准將小管插入大管內,管道安裝後,保溫前必須進行水壓試驗。

4、室內排水立管安裝

安裝前應詳細學習安裝圖說明及施工要求,管與管件對口時一定先將管件角度找好再連接,連接時先將插口和承口清洗干淨,粘接劑塗抹均勻後粘接。

5、各種管道支管安裝

支管安裝應考慮坡度坡向水平管過長時中間設管卡或托鉤,穿牆處設塑料套管,並要做到位。

其他附件安裝 閥門安裝為了拆卸方便,安裝前必須放置可拆卸活接、法蘭等,安裝前應作耐壓和密性試驗,同一類閥門安裝位置應統一。 排水碗安裝為了保證排水碗尺寸安裝前應與土建詳細核對地面標高,然後才能安裝,地漏一定不得高出地面且應將排水碗周圍用200#細石混凝土澆灌好。 掃除口安裝立管檢查口,在作下水立管時,要控制好標高,選料應准確,規格符合要求,地面掃除口與地面平。 水嘴安裝水嘴安裝標高應控制在一個水平線上,關鍵在立管三通尺寸與地面標高尺寸,因此要嚴格控制好立管與地面的關系。

保溫

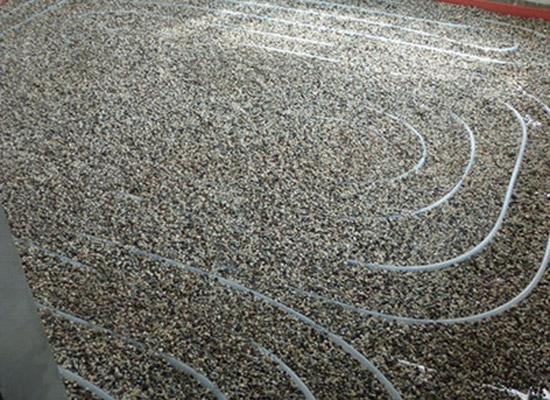

提前備戰取暖季 地暖選擇安裝全攻略

管道保溫前,應對保溫材料合理選用,用管殼保溫不得以大帶小或帶大,保溫厚度纏裹合理,均勻,鍍鋅鐵線綁扎間距均勻,轉變處保溫,要選擇適當的材料保溫圓孤光滑無皺紋,保證厚度不空鼓。

各種灌水試驗和水壓試驗 灌水試驗排水管鋪設完後進行灌方試驗,試驗時一層地面標高處往裡灌水,水灌滿停15分鐘,水面下降後,再灌水5分鐘,水面不下隆為合格。 水壓試驗各系統安裝完畢後,都要對系統進行檢查,直到壓力隆不超過規范要求,超過時要對系統進行全面檢查,直到壓力降不超過要求為止。

Part3:重施工 電地暖施工的一般步驟

電地暖越來越普遍,下面就看看其施工的一般步驟。

地暖施工

1、鋪設絕熱層

提前備戰取暖季 地暖選擇安裝全攻略

聚苯乙烯保溫板應鋪設在平整干淨的結構面上。鋪設時應切割整齊,間隙不得大於10mm,保溫板之間應用膠帶粘接平順。

2、鋪設鋼絲網

將鋼絲網鋪設在聚脂真空鍍鋁膜上,接頭處應用綁扎帶捆扎牢固鋼絲網之間應搭接並綁扎固定。如用卡釘固定電纜或用固定帶固定發熱電纜,鋼絲網應鋪設在卵石混凝土填充層中。

3、鋪設發熱電纜

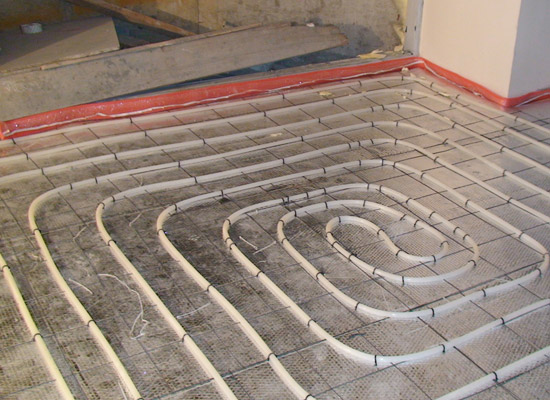

提前備戰取暖季 地暖選擇安裝全攻略

發熱電纜必須按設計圖紙要求間距鋪設在鋼絲網上,用綁扎帶將發熱電纜固定在鋼絲網上,或用固定帶或用卡釘將發熱電纜固定在絕熱層上。

4、發熱用測風

發熱電纜鋪設完畢後,按圖紙檢查是否符合設計要求並用萬用表和搖表(500MΩ)檢測每根電纜的標稱電阻、絕緣電阻,確保發熱電纜無斷路、短路現象。在澆築卵石混凝土前必須通電檢測發熱電纜發熱效果。

5、澆注卵石混凝土填充層

提前備戰取暖季 地暖選擇安裝全攻略

卵石混凝土進人鋪設區域時必須設墊板運送,推車等工具不能直接壓發熱電纜;混凝土澆注後應用木制工具輕輕夯實,不許大力粗夯;填充層完工後48小時內不許上人踩踏,填充層施工完畢後的地面嚴禁剔鑿、重載。

6、電纜再次測試

填充層施工完畢後,再用萬用表和搖表(500MΩ)檢測每根電纜,以檢查發熱電纜在填充層施工過程中有無損壞。

7、溫控器安裝

提前備戰取暖季 地暖選擇安裝全攻略

應在工程交付使用前安裝,安裝時以溫控器安裝使用說明書為准,安裝後應通電檢測,檢測完後用膠帶纏裹以免損壞。
